金湖站:深入维保主动作为 精细管护筑牢屏障

发布日期:2026-04-15 17:13 来源:石港所 作者:李隆一 浏览次数: 字体大小:[ ]

汛期将至,备汛正酣。春节后,金湖站项目部严格落实水源公司汛前检查文件要求,全面贯彻“10S”标准,深入开展汛前检查保养,截至目前,已顺利完成汛前维修养护工作。本次行动以“保障工程安全,持续提升运行效能”为主线,通过系统性排查、精准化治理,标准化作业,为即将到来的汛期筑起一道坚实的安全屏障。

金湖站项目部严格对照汛前检查工作计划,将保养任务细化分解、责任到人,确保每一项措施落地见效。本次汛前检查打破“例行检查”思维,采用“保养中排查、排查中保养”的高效模式,对全站机电设备、金属结构、供配电系统及辅助设施进行拉网式排查。在完成全面清洁、紧固等基础保养的同时,重点记录设备状态数据,借助专业仪器精准测试关键参数,为后续专项治理提供可靠依据。

针对排查中发现的突出问题,项目部集中技术力量,开展专项整治,啃下多块“硬骨头”:

流道渗漏治理:积极联合省水科院对5号主机流道渗漏进行维修。经分析为穿墙管周沿渗水,遂采用“缝面精细化处理+环氧树脂注浆+跨裂缝复合柔韧性涂层”复合止水方案,利用养护资金开展堵漏,成效显著。目前,1-4号机组流道渗漏维修已列入下阶段项目申报计划。

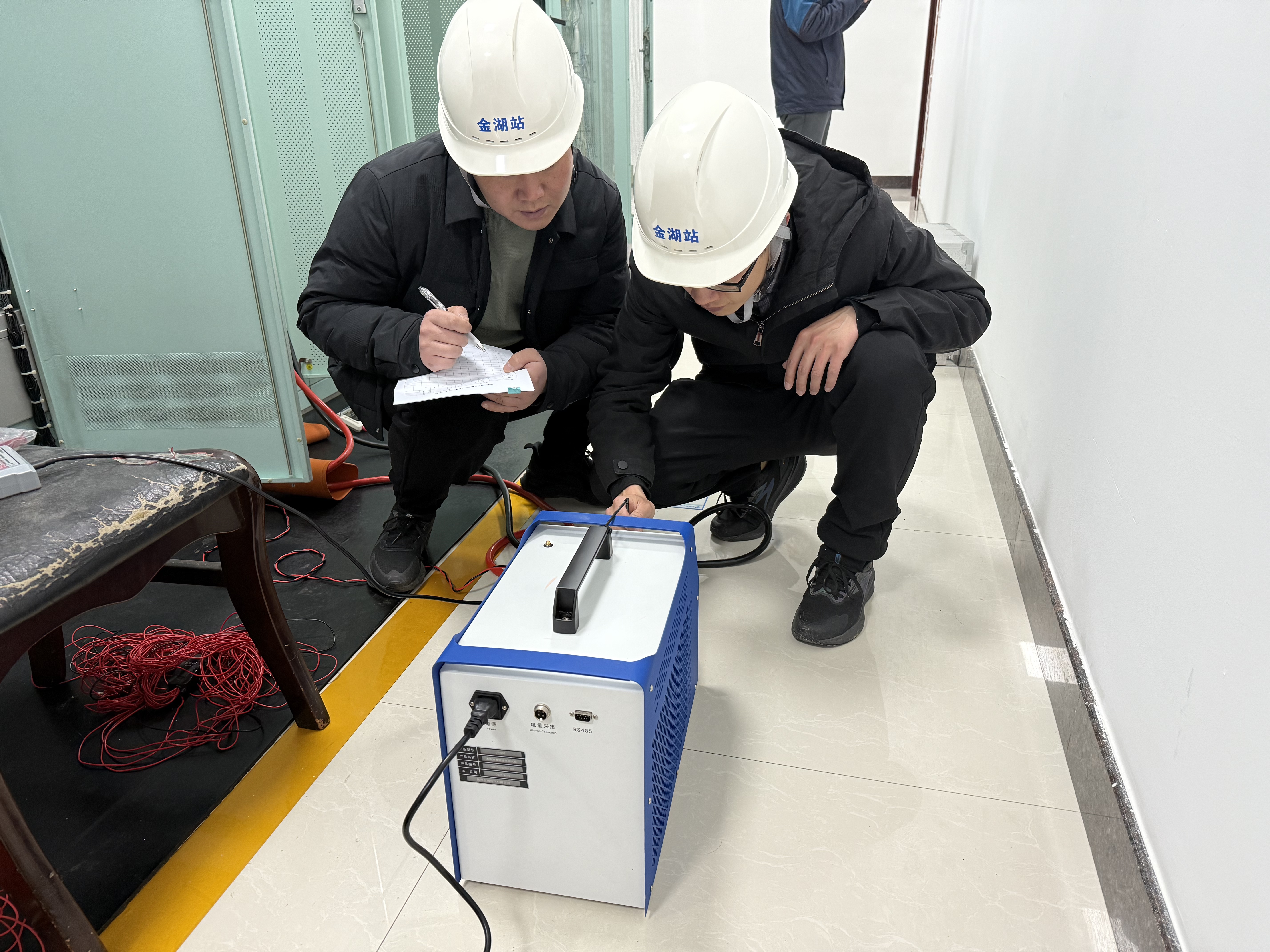

绝缘异常处置:针对5号机绝缘值逐年下降问题,启动应急专项处置。采用直流焊机及励磁通电铜损法持续干燥除湿,累计烘干超120小时、绝缘及温度测量80余次,全程强化应急监测与快速响应机制,最终实现绝缘值显著提升。

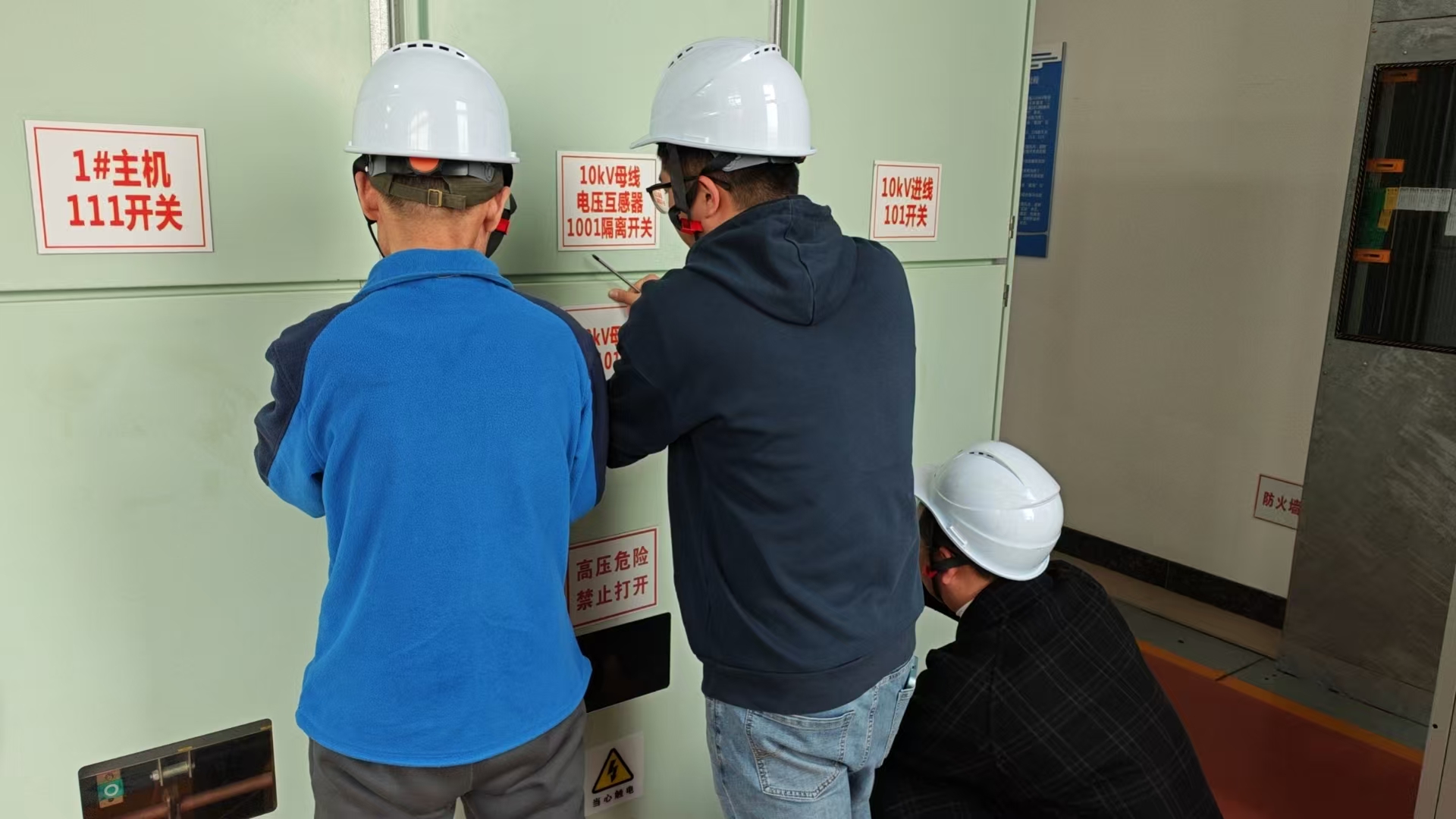

高压开关柜深度检修:在配合电气预防性试验过程中,项目部发现所变高压开关柜隔离手车绝缘值不合格,以及站变高压开关柜真空断路器底盘车卡阻、无法合闸等问题。为最大限度降低维修成本,项目部立即组织技术力量自主排查,精准判定故障原因分别为隔离手车绝缘损坏与真空断路器机械底盘坏死。经综合评估,决定采用部件级维修方案,仅更换损坏的隔离手车及机械底盘,设备即恢复正常运行,以最小投入解决了重大隐患。

这三项针对性治理,体现了“工程补短板、运行强管理”的工作导向,也展示了项目部应对复杂技术问题的专业能力。

下一步,金湖站项目部将把本次汛前准备工作中积累的经验转化为常态化、制度化的管理规范,积极探索运维管理与新技术、新方法的融合,持续提升工程管理水平,保障工程安全稳定运行。

(照片:陈柏 编辑:李婉莹)
